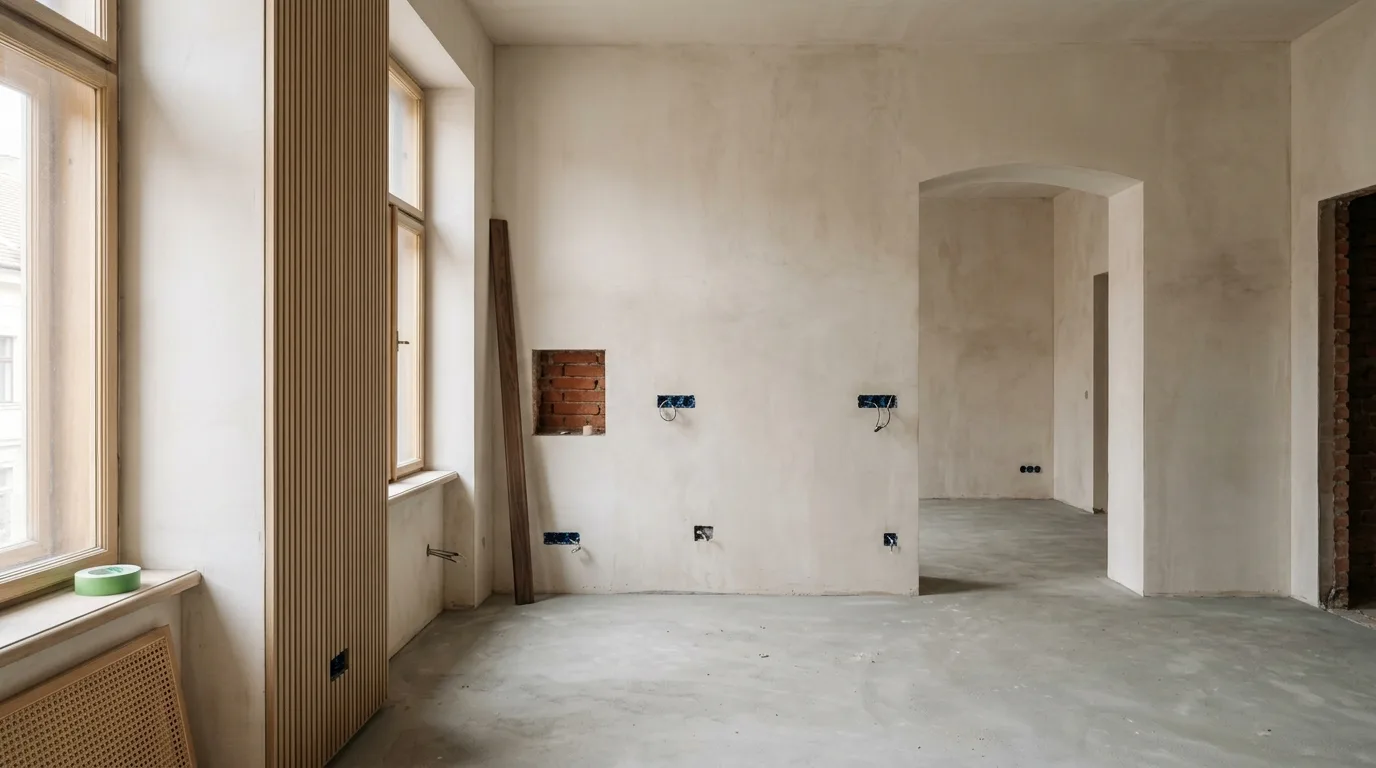

Felújítás sorrendje: mit mikor, hogy ne kelljen kétszer csinálni
Lakásfelújítás lépései sorrendben: bontástól a beépítésig kilenc szakasz, és mindegyiknél a döntés, aminek addigra meg kell lennie. Tervezői útmutató.

Ebben az állapotban minden döntésnek már meg kell lennie. Innentől minden változtatás bontás.
A felújítás sorrendje nem ízlés kérdése. Minden szakasznak van egy döntése, aminek addigra meg kell lennie, amikor a szakember bejön. Ha nincs meg, vagy áll a munka, vagy visszabontás lesz belőle.
A sorrend
A zöld pont az egyetlen szakasz, ami nem kerül pénzbe visszamenőleg. A többinél minden elmaradt döntés bontást jelent.
1 · Tervezés
Nem ez a leglátványosabb szakasz, de ez az egyetlen, amiben a hiba még ingyen javítható. Ekkor dől el az alaprajz, a bútor, a burkolat, a kapcsolókiosztás és a világítás.
Amit sokan alábecsülnek: a tervezés nem a bontás után jön, hanem előtte. A bontás már döntés — arról, hogy mi megy és mi marad.

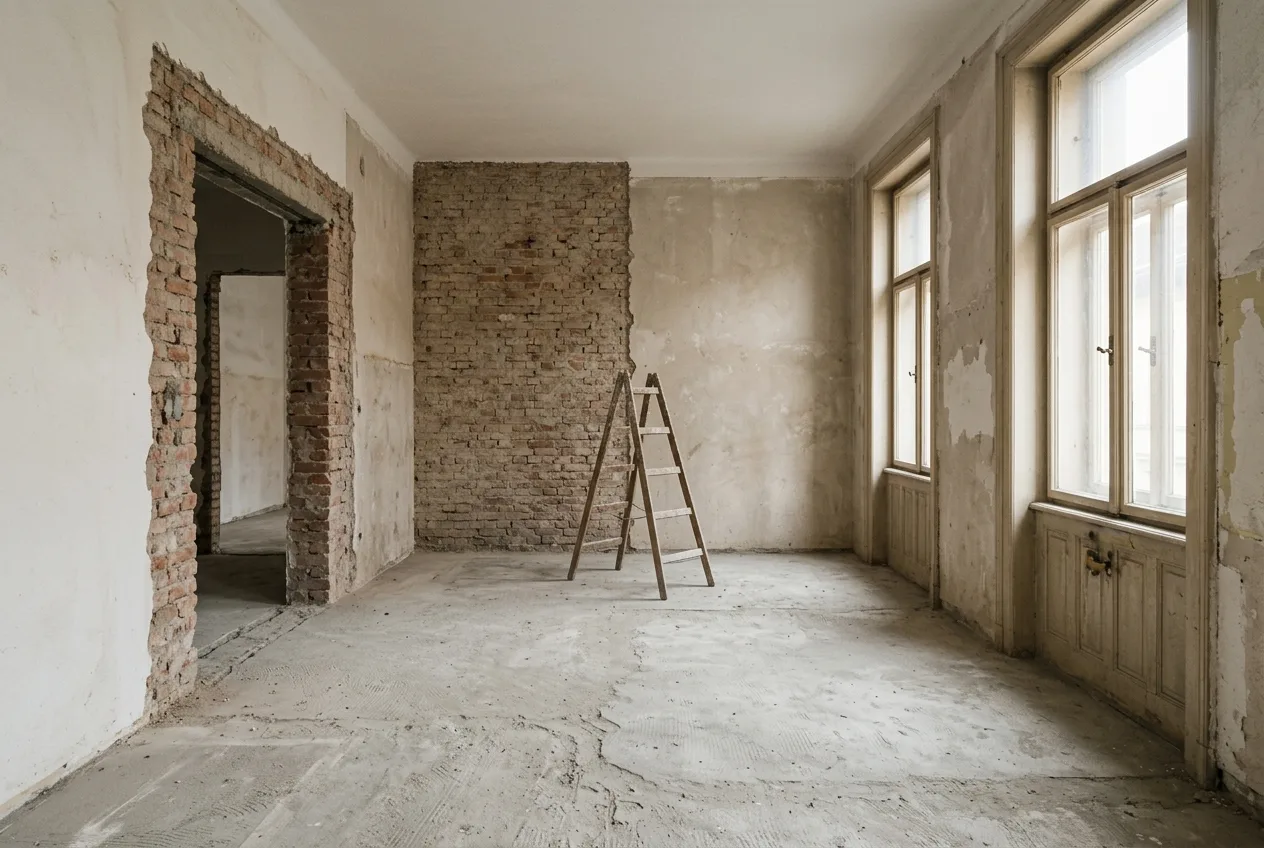

2 · Bontás
Falak, régi burkolatok, régi gépészet. Ekkorra dőljön el: mi marad, mi megy — és mi az, ami teherhordó.
Paneles és téglablokkos épületben a hosszanti falak jellemzően teherhordók. Statikus nyilatkozat nélkül egyetlen fal sem bontható, és ez nem formalitás: a társasház engedélye is ezen múlik.

3 · Gépészet
Víz, lefolyó, fűtés, szellőzés nyomvonalak. Ekkorra dőljön el: hol lesz a mosdó, a WC, a mosogató, a mosógép.
Ez az a szakasz, ahol a legdrágább a késői meggondolás. Egy WC 40 centis elmozdítása utólag padló- és falbontás.

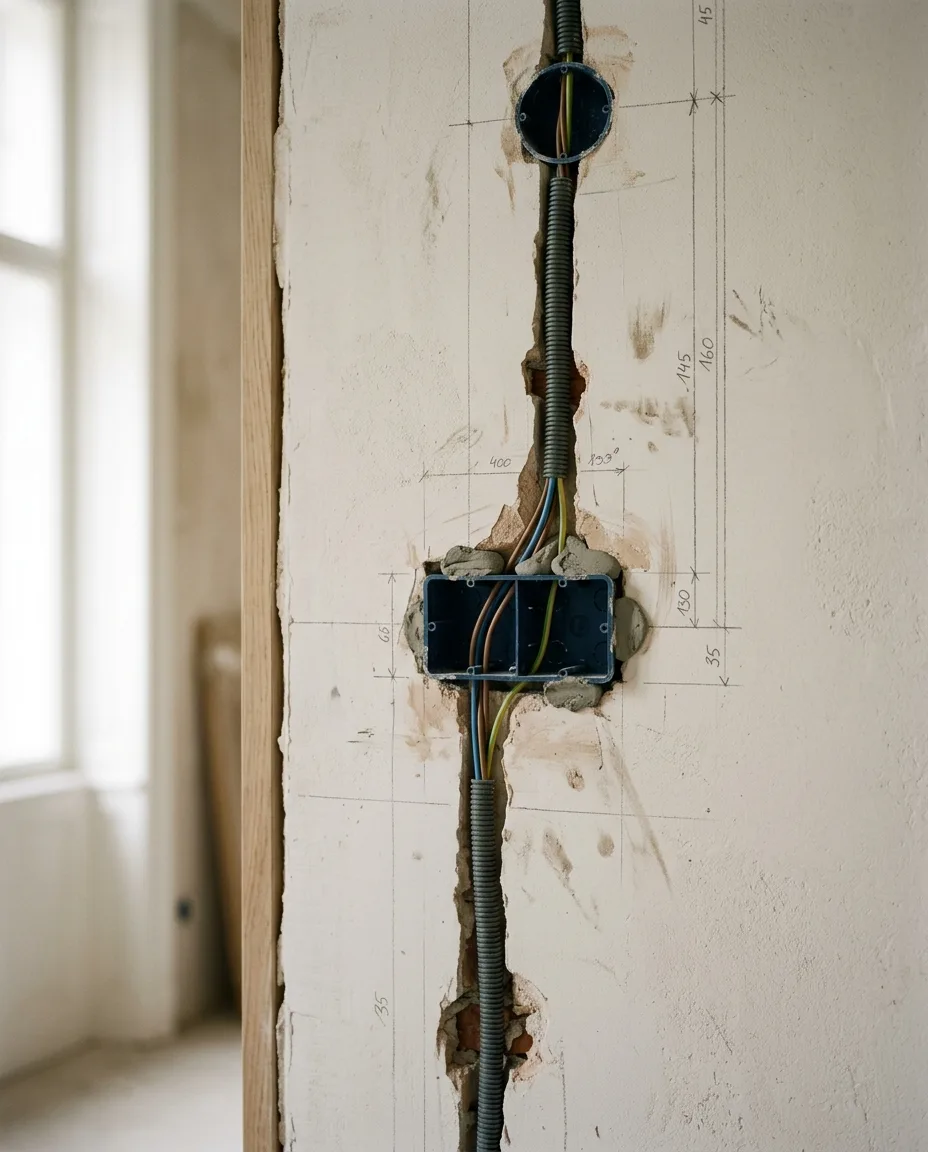

4 · Elektromos
Kábelezés, dobozok, kapcsolók, LED-hornyok. Ekkorra dőljön el a teljes kapcsolókiosztás és minden konnektor helye.
A leggyakoribb utólagos bosszúság nem a hiányzó lámpa, hanem a rossz helyen lévő kapcsoló. Ha rejtett világítás is lesz, a tápvezetéknek ekkor kell kimennie a horony helyére.

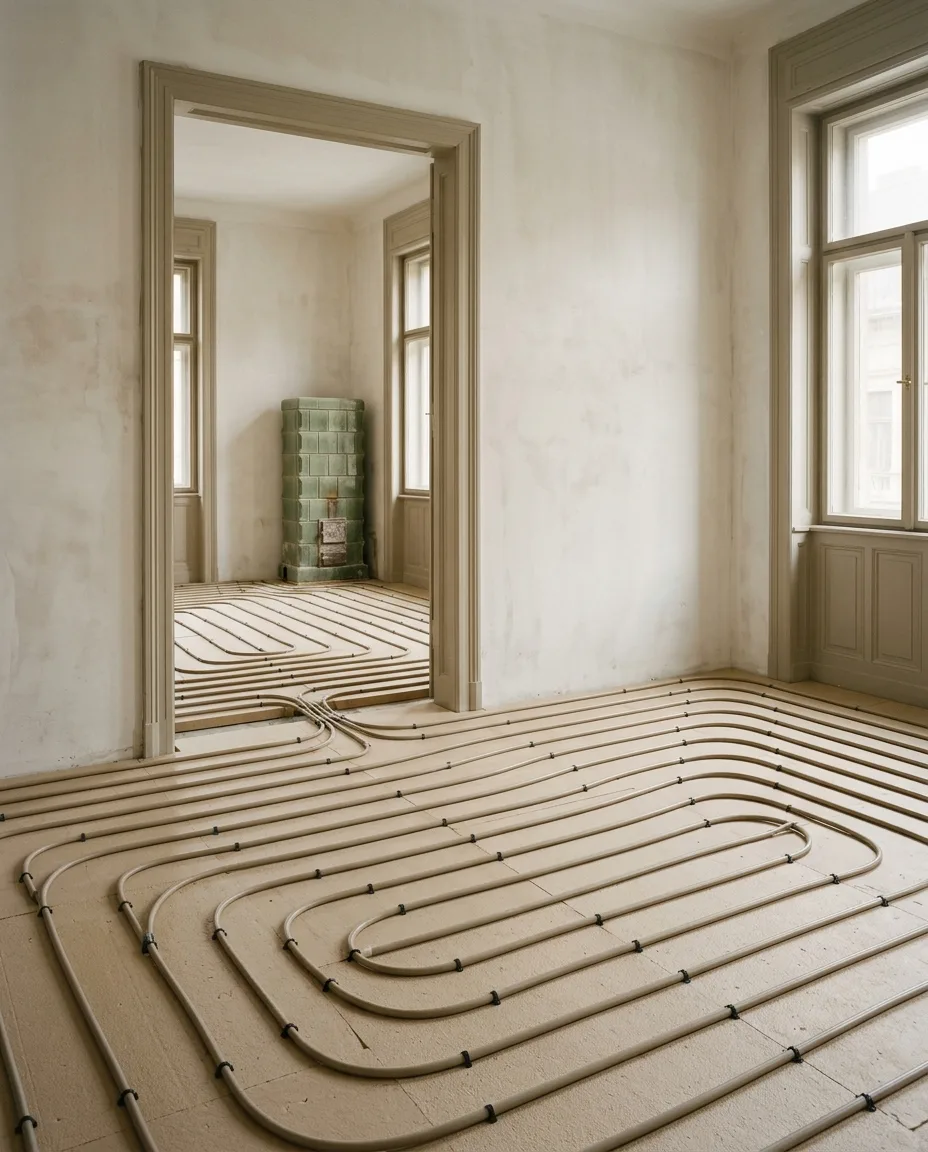

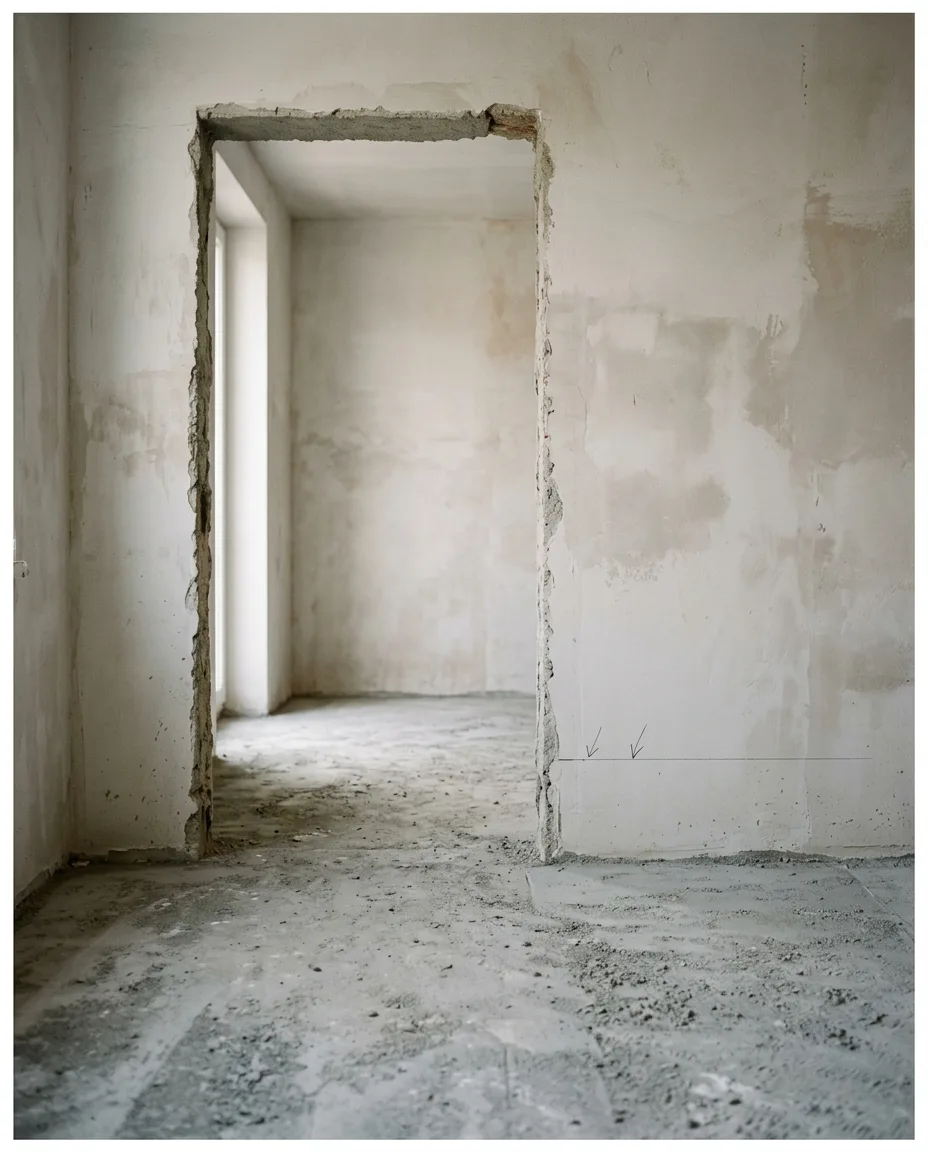

5 · Aljzat
Esztrich, padlófűtés, lejtések a vizes helyiségekben. Ekkorra dőljön el a végleges padlóburkolat vastagsága, mert az aljzat magasságát ahhoz kell beállítani.
Ha a nappaliban 14 mm-es parketta lesz, a fürdőben pedig 10 mm-es lap, a két aljzat között 4 mm különbséget kell megcsinálni — különben küszöb lesz belőle.

6 · Gipszkarton
Álmennyezet, fényhornyok, előfalak. Ekkorra dőljön el a világítási terv, milliméterre.
Ez az a szakasz, ahol a horony mélysége, a perem magassága és a sáv távolsága a faltól eldől. Utólag nincs mód rá.

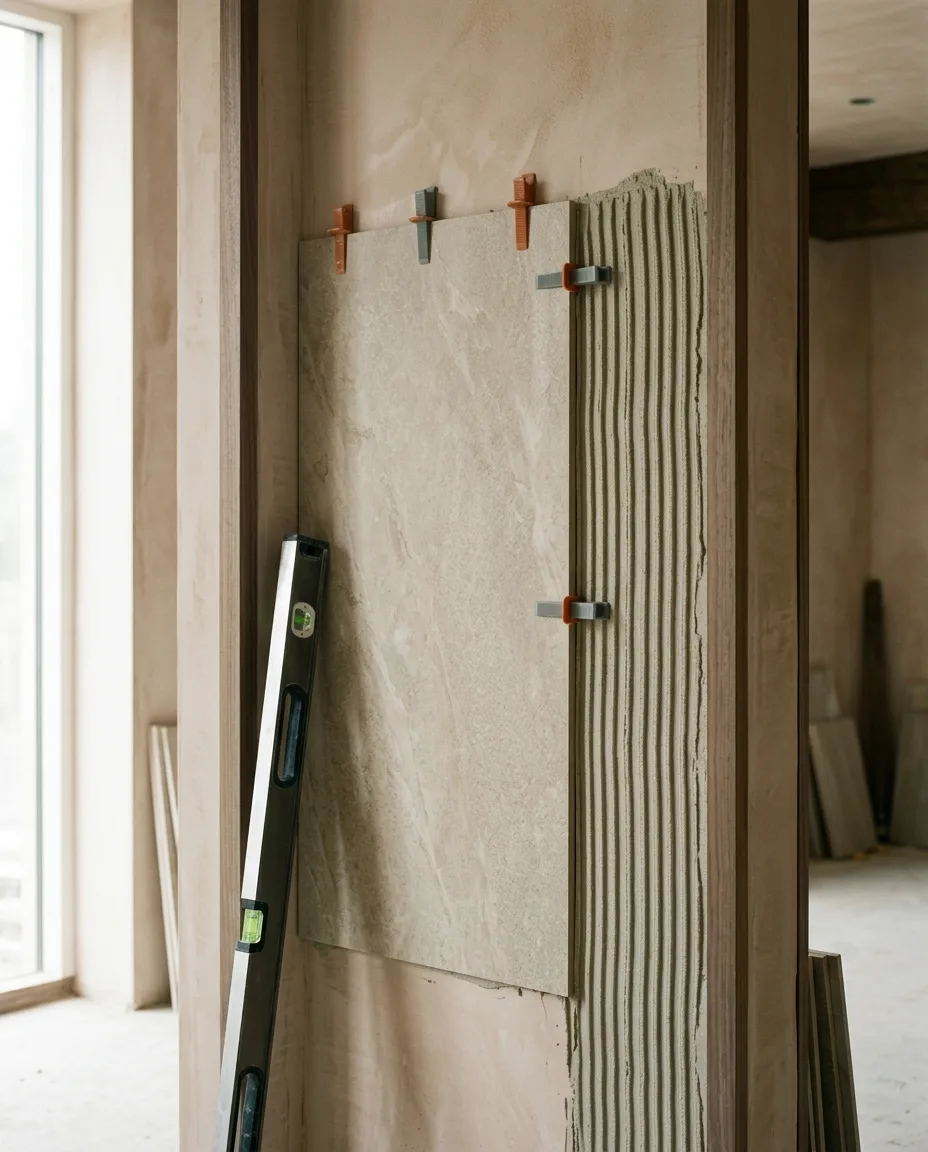

7 · Burkolás
Falburkolat, padló, kőmunkák. Ekkorra dőljön el a lapkiosztás, a fugaszín és az élmegoldás.
A burkolatkiosztás fél nap tervezői munka, és ez az a fél nap, ami eldönti, hogy a fürdőszoba profi lesz-e vagy csak kész.

8 · Festés
Glettelés, festés, mészvakolat. Ekkorra dőljenek el a végleges színek, kódszámmal.
Nem „valami meleg bézs”. Konkrét gyártó, konkrét kód. A színt a kész térben, a végleges világítás mellett kell jóváhagyni — nem katalógusból.
9 · Beépítés
Bútor, szaniter, lámpák, ajtók, vasalatok. Ekkorra minden meg legyen rendelve — az egyedi bútor és a burkolat 6–10 hetes szállítási idővel jön.
Ez a szakasz nem a munkáról szól, hanem a logisztikáról. A leggyakoribb csúszás oka nem a kivitelező, hanem egy késve megrendelt fogantyú.


Mennyi ideig tart?
Egy 60–80 négyzetméteres teljes körű lakásfelújítás reálisan 4–6 hónap a bontástól a beköltözésig, ha a tervek készen vannak, amikor a bontás indul.
Ha a tervezés a bontással párhuzamosan fut, az kétfelé sülhet el. Jól időzítve kifejezetten időt nyersz: amíg a bontás tart, elkészülnek a kiviteli döntések, és a csapatok állásidő nélkül követik egymást. Ha viszont a döntések lemaradnak a munkák mögött, jönnek az állásidők — a szakemberek nem tudnak várni: ha nincs döntés, elmennek a következő munkára, és két hét múlva jönnek vissza. Ez tud plusz 4–8 hetet jelenteni.
A három legdrágább hiba
1 · A burkolatot a burkolás hetében választják ki. Így nem lesz kiosztás, nem lesz ráhagyás, és a maradékot úgyis meg kell venni még egyszer.
2 · A bútor mérete a helyszínen derül ki. A katalógusméret és a valós fal soha nem stimmel pontosan. Az egyedi bútor kiviteli rajza ezért készül a burkolás előtt, a felmért, valós méretekkel.
3 · Nincs, aki eldöntse. A legdrágább dolog a felújításban nem az anyag, hanem az állásidő. Ezért van a tervezői művezetés: valaki, aki a helyszínen döntést hoz, amikor kérdés van.
Gyakran ismételt kérdések
Mi az első lépés egy lakásfelújításnál?
A tervezés — még a bontás előtt. A bontás már döntés arról, mi marad, és ehhez tudni kell, mi lesz a végállapot. Ha a bontás előbb indul, a végén sok mindent vissza kell építeni.
Festés vagy burkolás legyen előbb?
Burkolás, aztán festés. A burkoló port és habarcsot csinál, ami tönkreteszi a friss festést. Kivétel a mennyezet: azt sokszor a padlóburkolat előtt festik le, hogy ne kelljen takarni.
Mikor kell megrendelni az egyedi bútort?
Legkésőbb a burkolás kezdetekor, a felmért, valós méretekkel. Az asztalos jellemzően 6–10 hét gyártási idővel dolgozik, és a bútor a festés után kerül be.
Lehet lakni a felújítás alatt?
Teljes körű felújításnál nem javasoljuk. Egy helyiségre korlátozott munkánál igen, de akkor a por elleni elzárást és a víz-elzárás ütemezését előre le kell egyeztetni.
Töltsd le az ütemtervet: a sorrend PDF-ben is elérhető.
Következő olvasnivaló: Mibe kerül egy belsőépítész?
